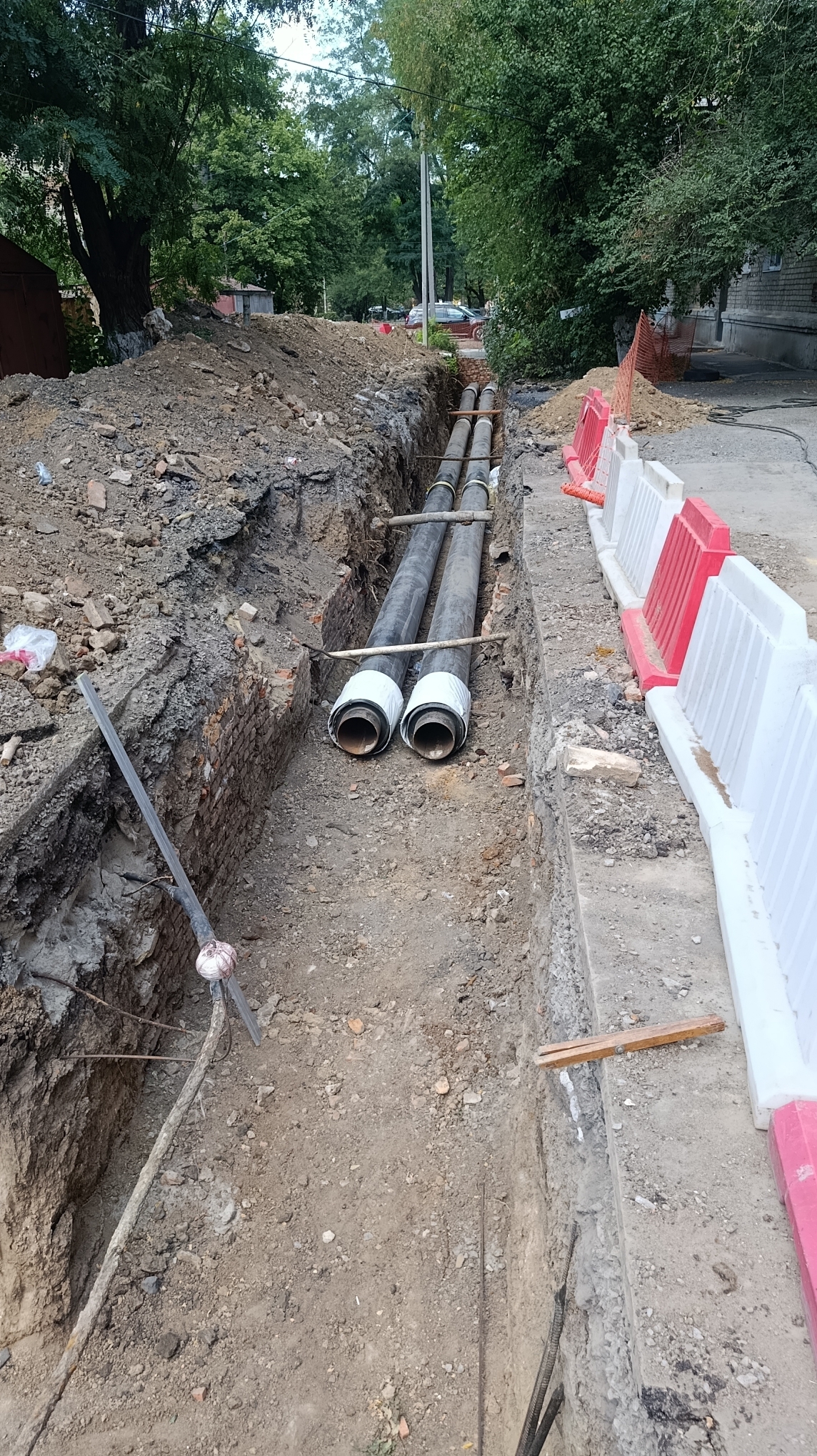

В рамках подготовки к отопительному зимнему периоду специалисты Новочеркасского филиала «ГТ Энерго» в значительном объёме выполнили ремонтные работы, запланированные на лето. Ремонты коснулись как трубопроводов, так и запорной арматуры.
Произвели ремонт запорной арматуры на квартальных сетях и дополнительно смонтировали секционирующую арматуру. Последняя нужна для повышения безопасности, ремонтопригодности и гибкости управления тепловыми сетями. Наличие секционирующей запорной арматуры позволяет отключать отдельные зоны магистралей без остановки всей системы, что важно при локализации аварий и планового обслуживания.
Заменили два старых отвода на новые большего диаметра на тепловой сети, расположенной на площадке ЦТП по ул. Молодежной. Это нужно для увеличения пропускной способности теплотрассы и уменьшения гидравлических потерь.

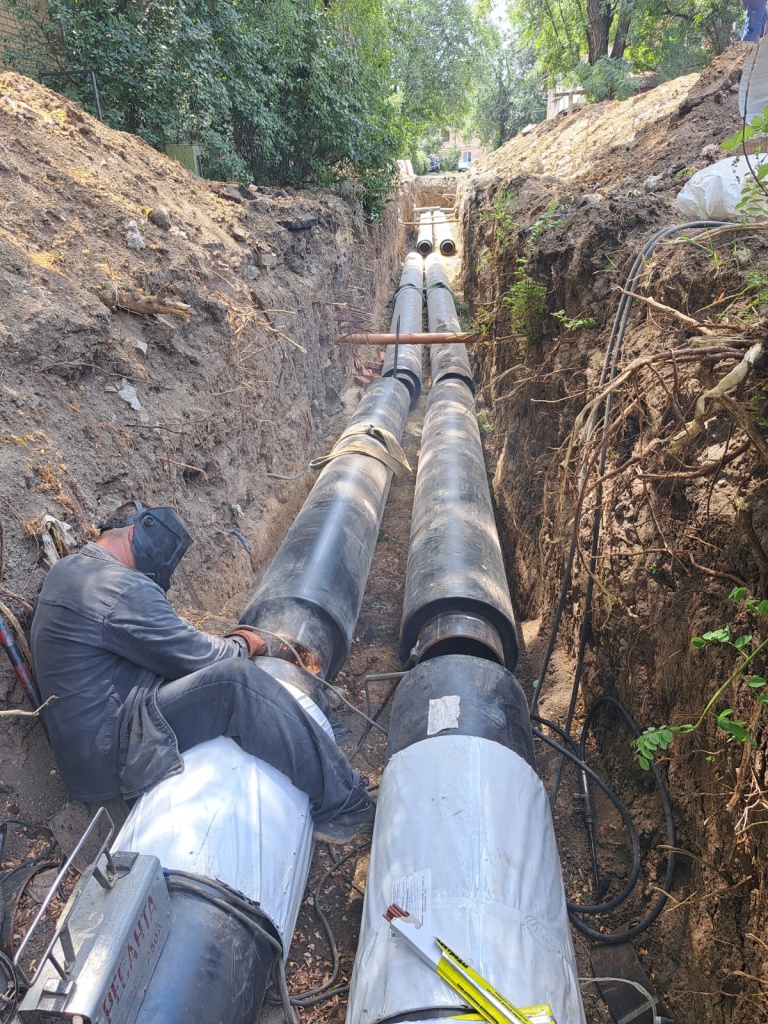

Замене подверглись участки как квартальных, так и магистральных сетей. Так, переложили 308 метров магистральной сети по улице Севастопольской – между домами №13 и №19. Здесь проложили трубы диаметром 300-миллиметров. Порядка 70 метров трубопровода квартальной сети заменили в районе МКД №77 по улице С.В. Мацоты.

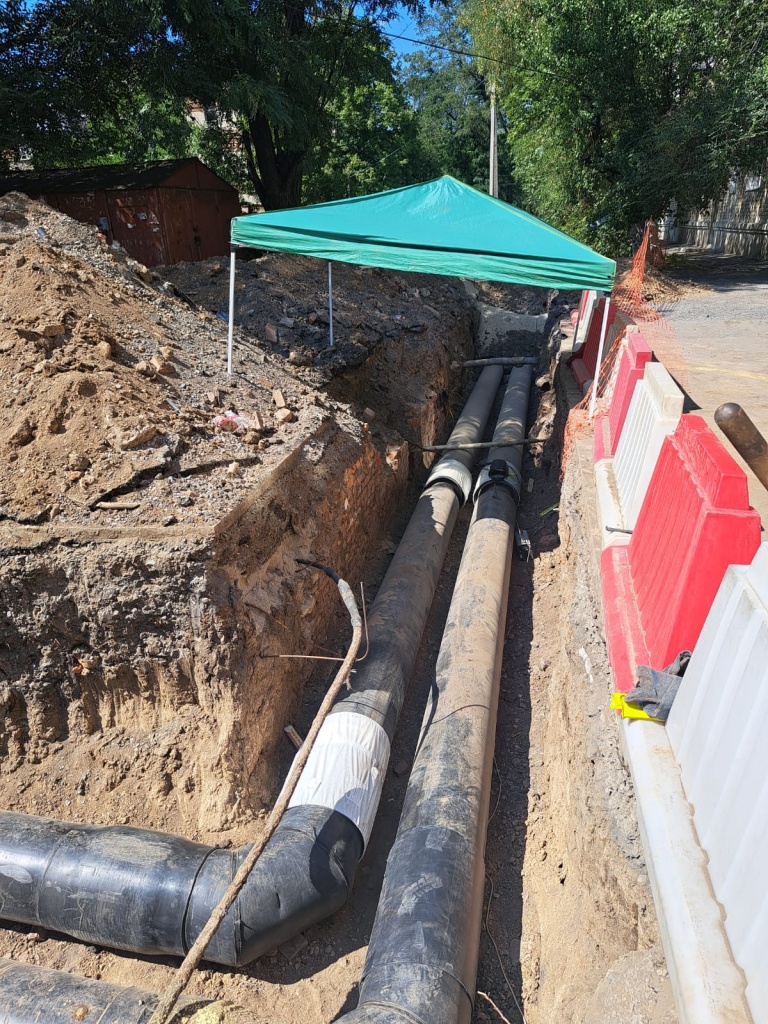

Как рассказала директор Новочеркасского филиала «ГТ Энерго» Светлана Дадыкина, сейчас полным ходом идёт перекладка квартальных сетей по улице Молодёжной. Там предстоит заменить ещё почти 300 метров квартальных сетей.
Все мероприятия по подготовке к ОЗП выполняются в соответствии с утверждённым графиком производства работ. Всё завершат в срок, до проведения второго этапа гидравлических испытаний.
